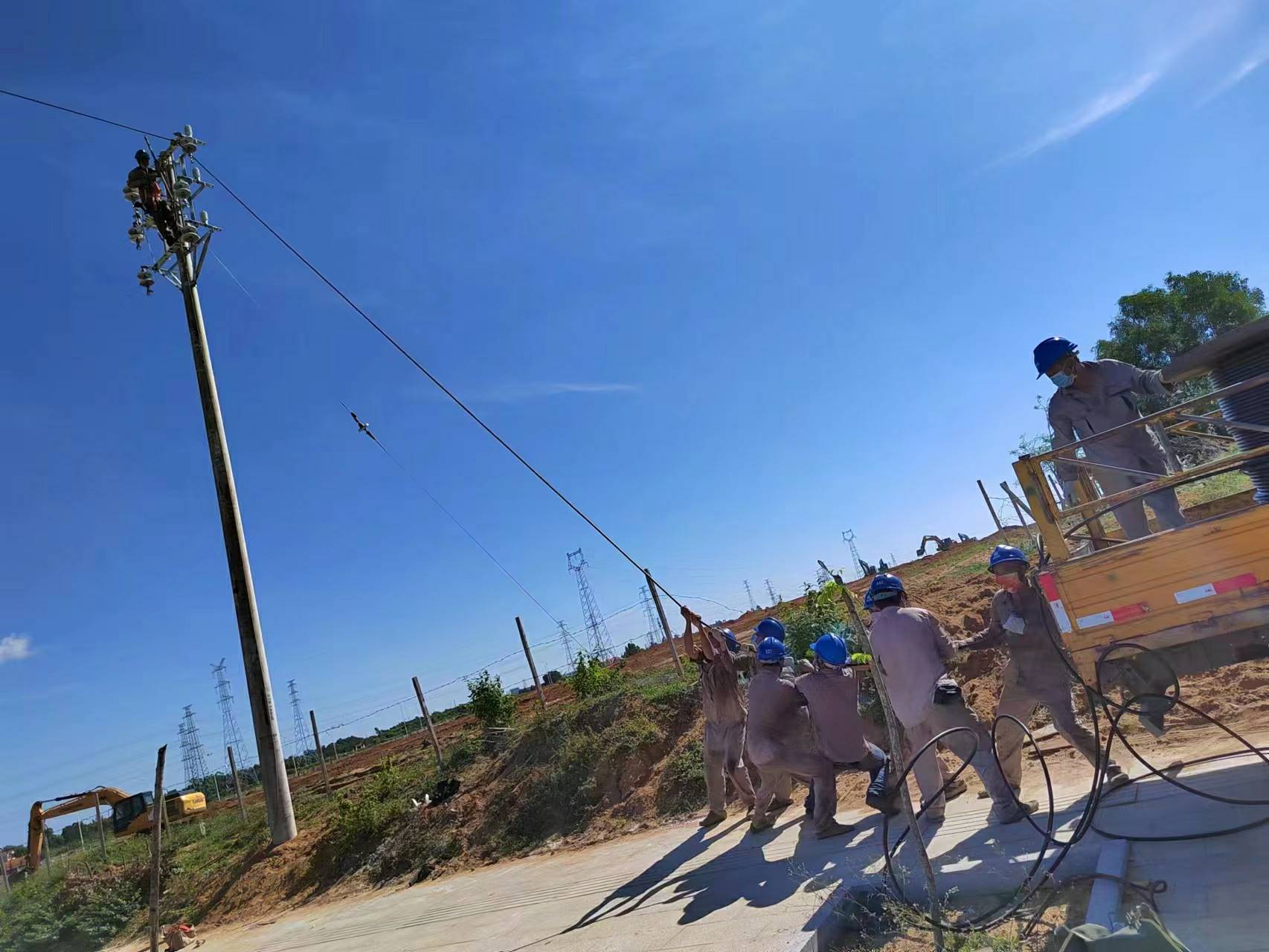

消费日报网讯(记者 郑红梅 □ 吕林 申军 罗琪)8月15日,位于海南省东方市工业园区五路与疏港大道交界路口的一片空地上,数十台挖掘机开足马力进行土方开挖与平整。不远处的电力工人也正同步做着开挖杆基、立杆、放线、紧线、安装电力金具和敷设电力电缆等工作,为东方市集中隔离医学观察点建设提供电力支持。

东方市八所镇集中隔离医学观察点建设占地约220亩,建成后将提供1260个床位,计划第一批将安置500张床位。建成后的集中隔离医学观察点将用于对隔离人员健康观察、心理健康服务、核酸检测和隔离管理教育等工作。

为全力保障东方市集中隔离医学观察点用电需求,东方市供电局组织党员突击队集中辖区所有施工力量提供支援建设和供电服务。“本次隔离医学观察点的电力建设任务重、工期紧、用电负荷大、电力物资需求大,为了尽可能缩短电力建设工期,节约物资材料采购和满足供电负荷需求,我们尽可能优化供电方案,提供最近的电源点保障用电负荷需求。”东方供电局相关部门负责人表示。

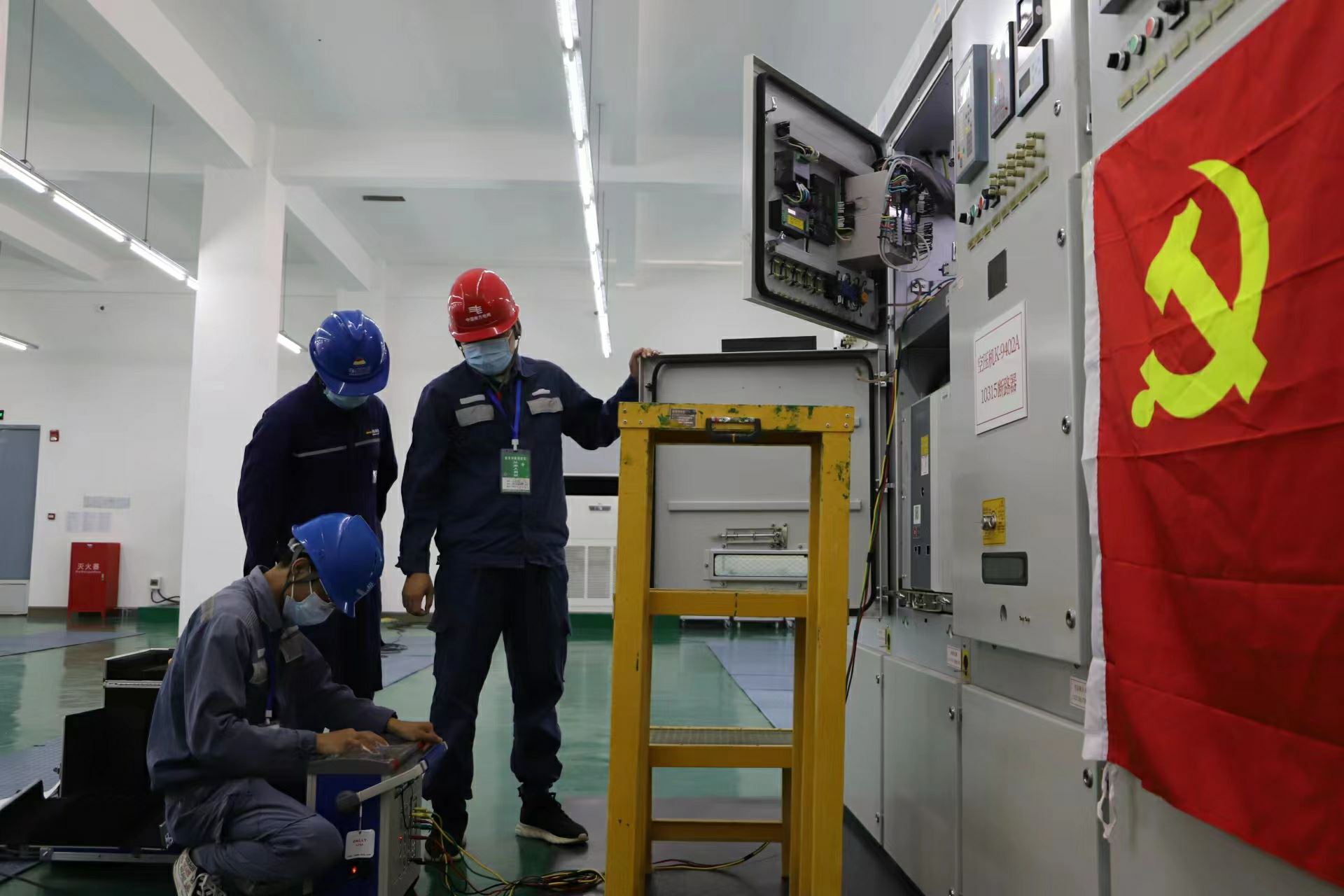

据了解,该集中隔离医学观察点,所需用电容量5000千伏安,需建设同杆双回10千伏线路780米,安装11台配电变压器。经东方市政府、东方供电局、工业园区、海南华盛新材料科技有限公司多方协调,最终确定海南华盛厂区内的110千伏华盛变电站10千伏开闭所两个备用间隔建立两回专线供电。
据悉,为保障施工进度和施工安全及质量,该局组织专业施工人员42人,建立三班倒工作模式,安排安全监督管理人员现场监督,在保证一切安全的前提下抢抓工期建设。力争在8月17日前全部完成10千伏线路及配变的安装、调试、竣工验收和投产送电,按期完成交付观察点使用。
此外,东方市新龙镇集中隔离医学观察点建设日程也在紧张的筹措中,东方供电局组织党员突击队配合东方市政府部门迅速开展勘查,确定供电方案。该集中医学观察点所需用电容量4000千伏安,需投资新建10千伏线路1000米,安装8台配电变压器,计划8月21日建成投运供电。
