壤塘110千伏变电站主变扩建工程主变压器顺利就位

时间:2026-08-05 15:39来源:消费日报网

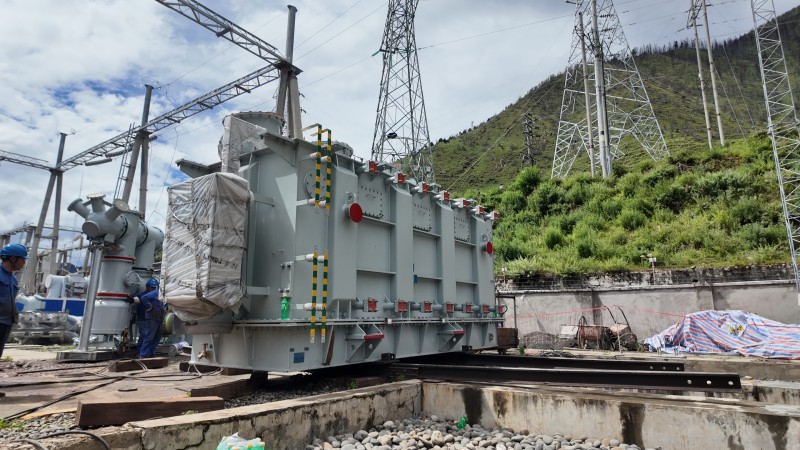

消费日报网讯(记者 罗颖□刘蕾)8月1日,壤塘110千伏变电站主变扩建工程迎来关键性节点。历经三千公里长途运送,重达48吨的主变压器平稳完成就位,标志着该工程正式迈入电气安装、设备调试阶段,为项目年底顺利投运筑牢坚实基础。


(田甜 摄)

据了解,壤塘110千伏变电站主变扩建工程是赋能地方发展的重点民生工程,自今年4月正式开工以来,国网阿坝供电公司高标准、高效率推进项目建设。本次工程新增一台31.5兆伏安主变压器,同步完成110千伏、35千伏、10千伏多电压等级设备改扩建工作。项目建成投运后,该变电站容量将实现翻倍提升,彻底补齐壤塘县域电网供电短板,显著增强电网供电可靠性、负荷承载能力和新能源消纳能力。


(田甜 摄)

主变压器作为变电站的“心脏”设备,长途运输与就位作业是施工难度较大、安全管控要求极高的工序。本次主变压器从辽宁沈阳启运,全程跋涉3000公里、历时10天运抵四川阿坝州壤塘县。针对高原山区地形复杂、上山进站道路狭窄曲折、通行条件严苛(道路最窄处仅3.7米,运输车辆宽度达3米、长度接近13米)等难题,国网阿坝供电公司提前统筹谋划,组织施工、监理、技术等多方人员开展现场联合踏勘,量身编制专项运输及就位施工方案,细化安全管控、通行疏导、设备防护等各项举措。


(田甜 摄)

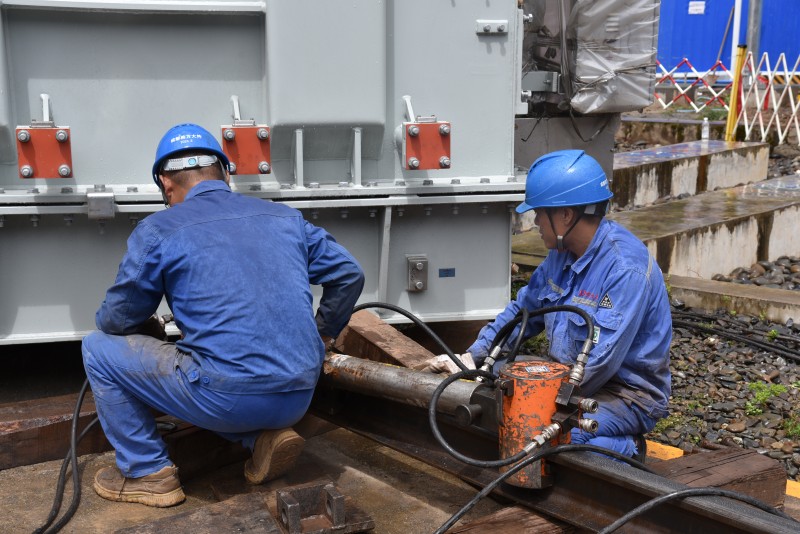

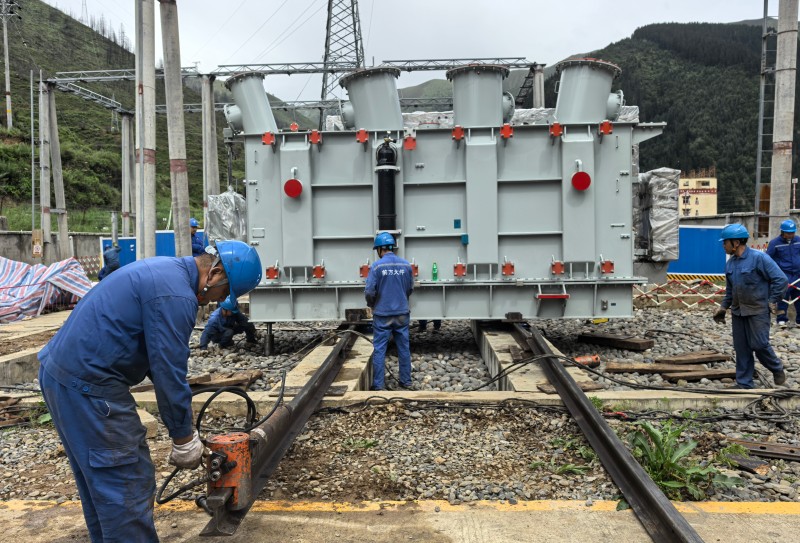

就位作业期间,建设团队采用人工顶推滑移工艺,安排专人全程实时监测、全程引导管控,严格把控与带电设备的安全距离,稳妥把控设备滑移速度与位置,在严守安全生产底线的前提下,顺利完成主变压器就位。

截至目前,壤塘110千伏变电站主变扩建工程整体施工进度已完成40%,计划于2026年12月底具备带电投运条件。届时,将充分满足壤塘县城及周边农牧区群众生产生活用电需求,有效支撑当地文旅产业提质发展、乡村振兴重点项目落地建设。

编辑:冯举

消费日报网版权及免责声明:
1、凡本网注明“来源:消费日报网”或“来源:《消费日报》 ”或带有本网及“消费日报”标识(含LOGO、水印等)的所有形式内容(包括但不限于文字、图片、音频、视频等)其著作权均归消费日报社所有。任何媒体、网站、单位或个人未经消费日报社书面授权,不得以任何方式转载、链接、转贴、复制或使用。经书面授权使用者,应在下载使用时显著注明“稿件来源:消费日报网”,并不得对内容做任何实质性修改或删减。违者,消费日报社将依法追究其法律责任。
2、对于《消费日报》通过本网发布的作品,消费日报社受著作权人委托,禁止任何媒体、网站、单位或个人未经书面授权以任何形式转载或使用。
3、本网未标有“来源:消费日报网”或“来源:《消费日报》”或未带有本网及“消费日报”标识(含LOGO、水印等)的文字、图片、音频、视频等内容,均为转载稿。本网转载系出于传递更多信息之目的,并不代表本网赞同其观点或认可其内容的真实性。其他媒体、网站或个人从本网下载或使用该等内容时,必须完整保留本网注明的“稿件来源”,并自行承担版权等法律责任。如擅自篡改为“稿件来源:消费日报网”或以其他方式冒用本网名义,消费日报社将依法追究其法律责任。如本网转载稿涉及版权等问题,请著作权人来电、来函与本网联系。
4、未经消费日报社授权,任何单位或个人不得冒用本网名义进行信息转载、发布或其他商业或非商业活动,亦不得以本网名义转载来源不规范或版权存疑的信息。对前述行为,消费日报社将依法追究其法律责任。
5、因系统维护、升级或服务器迁移等原因需暂停本网服务的,本网将事先通过网站公告等方式予以告知。因网络线路故障、第三方服务商问题、通讯运营商原因、自然灾害、政府行为、战争、罢工等不可抗力或非本网所能控制的客观原因导致服务中断或数据损失,本网不承担任何责任。
6、鉴于本网转载稿件来源广泛、数量较多,如著作权人发现本网转载了其拥有著作权的作品且该转载未获得授权,请及时与本网联系并提供权属证明材料及相关身份证明文件。本网在核实后将依法及时采取删除、屏蔽或断开链接等必要措施。
7、联系邮箱:xfrbw218@163.com 电话:010-67604554
8、本声明(含修改权、更新权及最终解释权)归消费日报社所有,如有修订以本网最新发布版本为准。
人阅读
