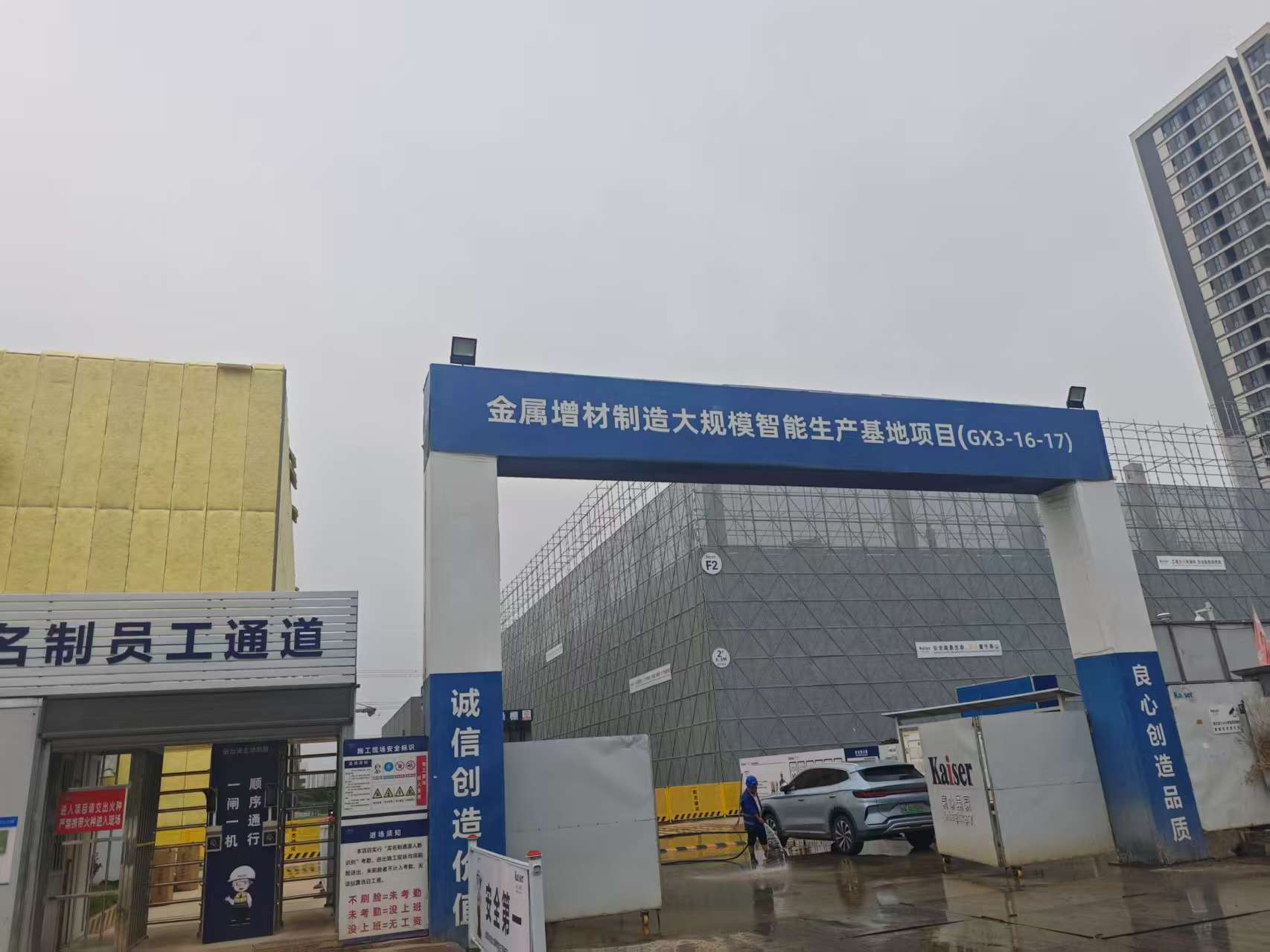

9月28日,西安电力设计院设计团队赴西安高新区铂力特金属增材制造智能生产基地项目现场,开展110千伏专用变电站施工技术交底工作,建设、施工、监理各方对图确认。这标志着该重点配套电力工程设计任务圆满完成。

作为西安高新区重点产业链配套电力工程,该站从电气选型到建筑布局全面贯彻“绿色、智能、集约”理念,紧扣西安供电公司2026年“智慧基建提质增效”及“服务重点产业链”攻坚部署,为区域高端装备制造产业补强电力“筋骨”。
铂力特是国内金属3D打印领域的头部企业,其西安高新区四期项目聚焦高效、高精度金属增材制造定制化产品生产,服务航空航天、医疗齿科、汽车及能源动力等高端应用场景。这类产线对供电连续性和电能质量极为敏感,电压一波动,就可能影响一炉金属零件的内部质量。专用变电站,是产线稳定运行的底层保障。

此次设计任务的最大挑战是让电力配套跟上重点项目节奏。按照常规流程,同类110千伏变电站全站施工图设计周期约3个月。为确保电力配套不拖项目后腿,设计院统筹电气、土建等专业骨干力量,主动放弃休息日加班加点,把原本串联的校审、会签环节改为并行交叉作业,将设计周期由3个月大幅压缩至1个半月,全站土建及电气一次施工图提前交付,为企业后续设备采购、安装调试抢出了宝贵窗口。
在质量与技术创新上,设计团队坚持“设计把好安全第一关”,严格执行专业互审及内部会审机制,杜绝错漏碰缺。全站按照无人值班智能变电站标准打造,设备数据实现远程监控与智能上传,配置可视化安防及双北斗对时系统,并通过光纤通信与多重抗干扰设计筑牢二次系统“防火墙”。建筑专业全面落实绿色建造要求,采用铝镁锰合金岩棉夹芯保温外墙、高性能隔热窗体及节能变频空调,从源头降低全寿命周期运行能耗。
据悉,西安电力设计院将持续跟进现场工代服务,聚焦难点堵点精准发力,以高质量设计成果护航工程按期投运、助力西安供电公司打好“十场攻坚硬仗”,以及为服务地方经济高质量发展提供坚实的设计支撑。(唐月 雷涛)
